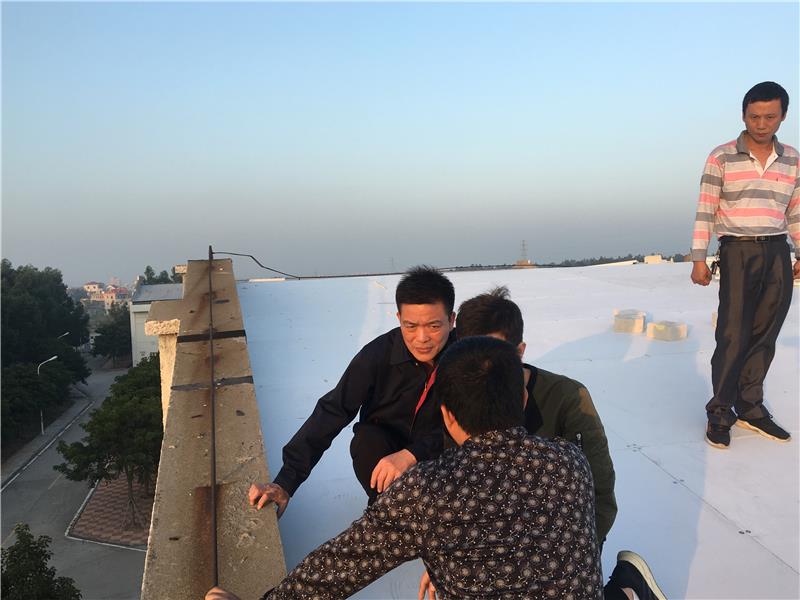

12月3日下午,晋江库仓房屋顶菱镁板改造工程工地例会在晋江库会议室举行,会议由监理单位主持,会议议程首先由施工单位福建嘉联建设有限公司汇报工程进展,截止至12月2日,现场完成轻钢龙骨骨架安装完成100%、菱镁板铺设60%;菱镁板材料到场80%,计划在本周内完成安装菱镁板100%。其次监理公司根据现场存在的问题提出要求:一是要求施工单位加强施工流程管理,严格执行报验程序;二是要求现场安全文明施工按照《福建省建筑施工安全文明标准示范图集》进行整改;三是要求施工单位进场工人佩戴安全帽,禁止无关人员进入施工场地;四是要求原材料及时进行检测,检测不合格材料按退场处理,先行施工后检测不合格的按返工处理,一律损失由施工单位承担;五是隐蔽工程报验前施工单位应自检合格后及时报验;六是已签发的《监理工程师通知单》及时整改反馈,未整改反馈相应工程量不予计量。最后晋江库叶宗清主任提出意见及建议:一是经建设单位、施工单位、监理单位共同确认开工日期及竣工日期。二是施工内业资料未与施工进度同步,要求10天内整改完成。三是现场质量要求施工单位轻钢龙骨隐蔽前报监理单位、建设单位验收合格后才允许安装菱镁板。四是现场安全措施不到位,工人部分未佩戴安全帽,屋面工人操作无采取任何安全措施。五是菱镁板吊装无专人指挥,屋面材料集中堆放。六是屋面四周天沟、女儿墙等施工工人必须采取安全防护措施,保证安全施工。七是天沟、女儿墙抗风加固联系单上报,加固方案许经各单位审核确认。八是工程量尽快核对完成,有增减工程量及时上报审核。九是菱镁板之间缝隙加固处理措施及时上报工程联系单。
